Nucléaire : à cause des méduses, deux réacteurs de Gravelines sont à l’arrêt

L’arrêt préventif des réacteurs 3 et 6 de la centrale de Gravelines, provoqué par une accumulation de méduses, prive le réseau électrique français de 1 800 MW. Une situation qui pourrait affecter les prix de gros de l’électricité et, à terme, les factures des ménages en cas de prolongation des indisponibilités.

Cedric.bonnefoy
By Cédric Bonnefoy Published on 28 août 2026 13h19
nucleaire-cause-meduses-reacteurs-gravelines

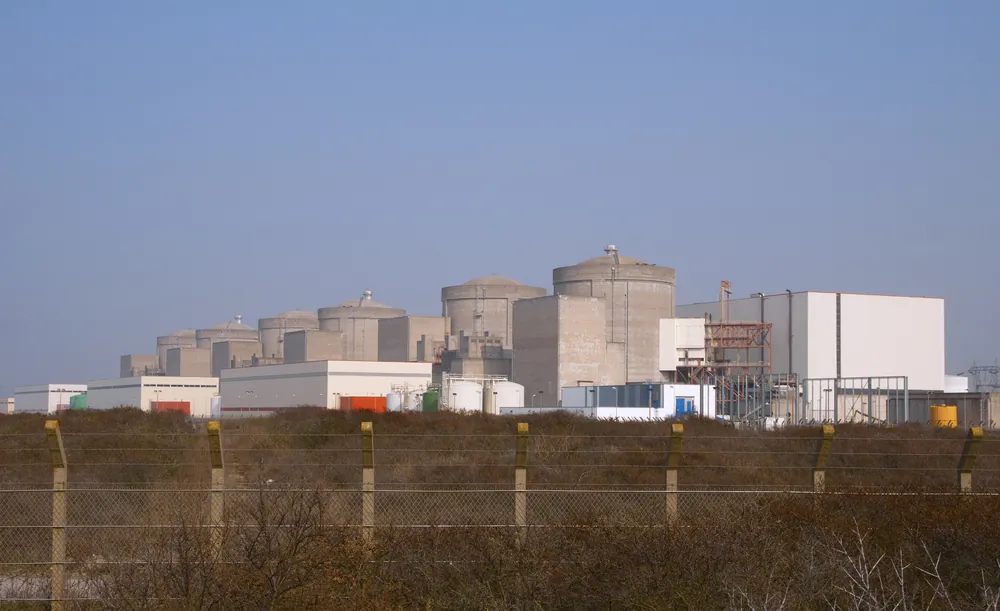

Nucléaire : à cause des méduses, deux réacteurs de Gravelines sont à l’arrêt - © Economie Matin

Les réacteurs 3 et 6 de la centrale nucléaire de Gravelines, stoppés préventivement en raison d'une accumulation de méduses, enlèvent 1 800 MW au réseau électrique français. Cette situation en pleine période estivale pourrait influencer les prix de gros de l'électricité et, à terme, les factures des ménages. Bien que la demande reste modérée à la fin du mois d'août, la perte de cette capacité suscite des interrogations sur la stabilité tarifaire à court terme et le coût des compensations pour les opérateurs.

L'arrêt de réacteurs à Gravelines

Située dans le Nord, la centrale de Gravelines comprend six réacteurs de 900 MW chacun. Le 27 août 2026, le réacteur 3 a été arrêté à 16 heures à cause d'une invasion de méduses dans les systèmes de filtration. Durant la nuit suivante, le réacteur 6 a également été mis à l'arrêt par précaution face à un nouvel afflux massif de méduses au niveau des systèmes de filtration de la station de pompage d'eau de mer. EDF a pris ces mesures pour protéger les circuits de refroidissement, essentiels à la sûreté nucléaire.

Méduses et sûreté : raisons de l'arrêt des réacteurs

L'accumulation de méduses sur les grilles et filtres des prises d'eau réduit le débit de refroidissement des installations, élément crucial pour la sécurité. EDF vise à éviter toute détérioration du refroidissement. Le réacteur 3 avait déjà été reconnecté au réseau le 18 août après un arrêt dû à un premier afflux de méduses début août. Le réacteur 4, arrêté le 10 août pour la même raison, reste indisponible pour un problème technique différent. Le réacteur 5 est en maintenance programmée, tandis que les réacteurs 1 et 2 fonctionnent à puissance réduite par précaution. Aucun risque radiologique pour les riverains n'est signalé.

Conséquences sur la production et les prix

L'arrêt de deux réacteurs de 900 MW retire 1 800 MW de capacité au réseau nucléaire, soit environ 3 % de la puissance installée en France. En fin d'été, la demande électrique est moindre qu'en hiver, limitant le risque de tension immédiate. Cependant, la réduction de l'offre pèse sur les prix de gros de l'électricité, sensibles à la capacité nucléaire disponible.

La centrale de Gravelines est cruciale pour le parc nucléaire français, avec six réacteurs totalisant 5 400 MW. La perte de 1 800 MW impose à RTE, gestionnaire du réseau, de recourir à d'autres sources : centrales à gaz, importations des pays voisins ou activation de réserves. Ces compensations engendrent des surcoûts répercutés sur les prix de marché. En été, la demande réduite minimise l'urgence, mais les arrêts imprévus répétés compliquent la prévisibilité tarifaire.

Quel impact pour les consommateurs ?

Les ménages français surveillent de près chaque évolution tarifaire dans un contexte de hausse des prix énergétiques depuis 2022. Bien que l'arrêt à Gravelines se produise alors que les prix se stabilisent après les tensions de 2023 et 2024, toute baisse prolongée de la capacité nucléaire peut faire craindre des hausses pour les mois à venir.

L'impact immédiat sur les factures est limité. La Commission de régulation de l'énergie (CRE) fixe les tarifs réglementés en se basant sur les coûts moyens de production sur plusieurs mois. Un arrêt de quelques jours ou semaines ne provoque pas de révision tarifaire. Toutefois, si les interruptions persistent ou se multiplient, la pression sur les prix de marché augmente. Les fournisseurs alternatifs, indexés sur les cours de gros, ajustent leurs offres plus rapidement. Les ménages sous ces contrats pourraient constater des variations dès septembre, selon l'évolution des capacités disponibles.

Redémarrage et récupération de capacité

EDF conditionne le redémarrage des réacteurs 3 et 6 à des vérifications techniques approfondies et à l'amélioration des conditions maritimes. Aucun délai précis n'a été communiqué. Les équipes inspectent les circuits de refroidissement, nettoient les filtres et évaluent l'état des installations après l'exposition aux méduses. Le retour à la normale dépend également des courants marins et de la température de l'eau, qui influencent la concentration de méduses. Historiquement, ces épisodes durent de quelques jours à plusieurs semaines. La récupération rapide des 1 800 MW stabiliserait les prix, tandis qu'un retard pourrait renforcer les anticipations haussières sur les marchés de gros.

La prolifération des méduses, bien que fréquente, soulève la question de l'adaptation des infrastructures nucléaires côtières aux variations des écosystèmes. Le réchauffement des eaux et les changements des écosystèmes marins pourraient accentuer ces contraintes à l'avenir. Pour les consommateurs, chaque arrêt imprévu souligne la fragilité de l'équilibre entre l'offre et la demande et son impact direct sur les prix de l'électricité. La centrale de Gravelines, un pilier du parc nucléaire français, doit retrouver sa pleine capacité pour garantir la stabilité tarifaire des prochains mois.

Cedric.bonnefoy

Cédric Bonnefoy est journaliste en local à la radio. À côté, il collabore depuis 2022 avec Économie Matin.
